Los 3 grandes retos que sorteará Hidroituango en los próximos 30 meses

Los 3 grandes retos que sorteará Hidroituango en los próximos 30 meses

EPM trabajará en la recuperación de la casa de máquinas y en el sellamiento de dos túneles.

PRESA HIDROITUANGO

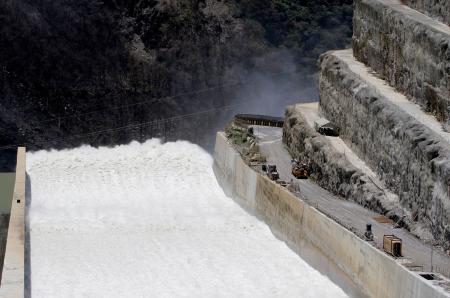

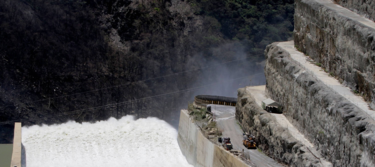

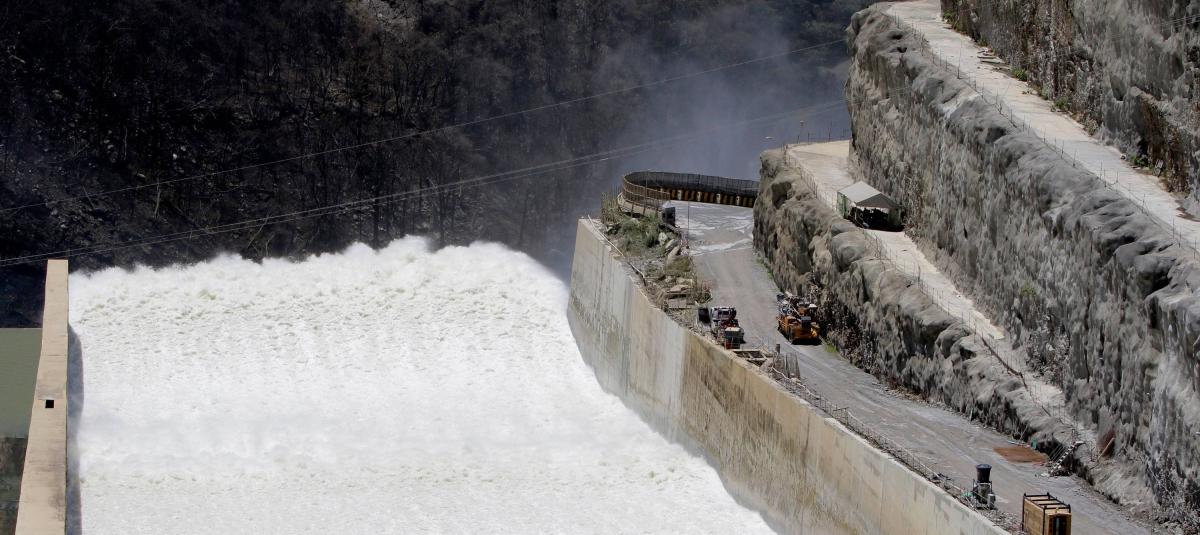

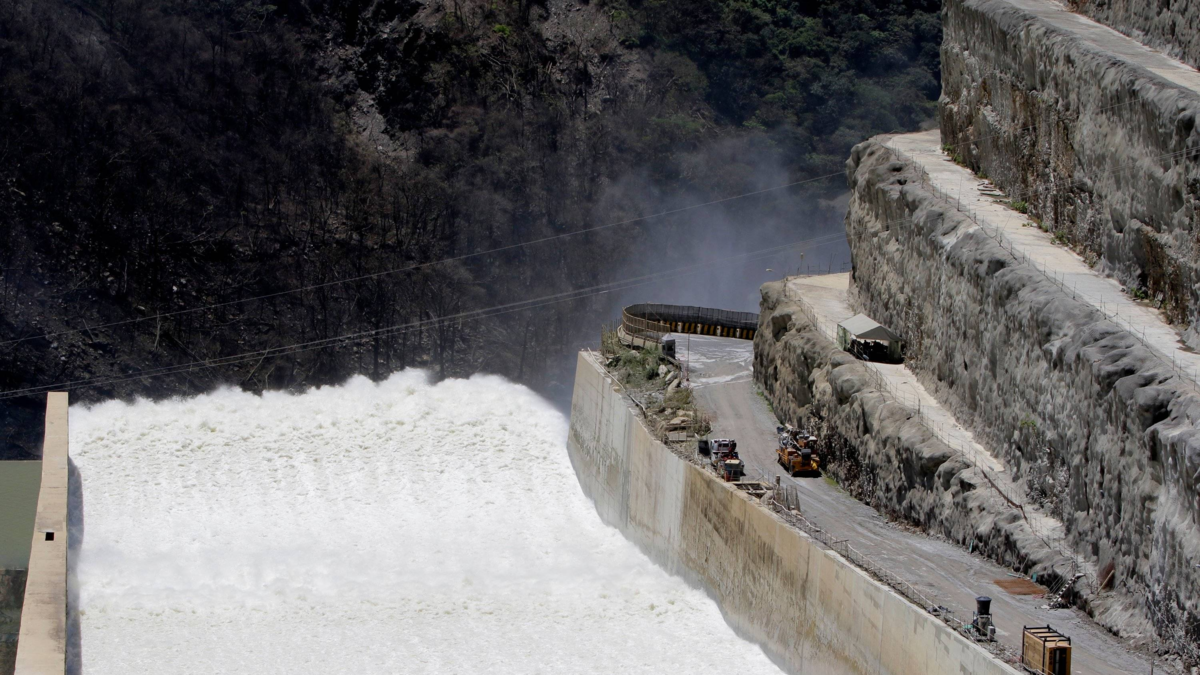

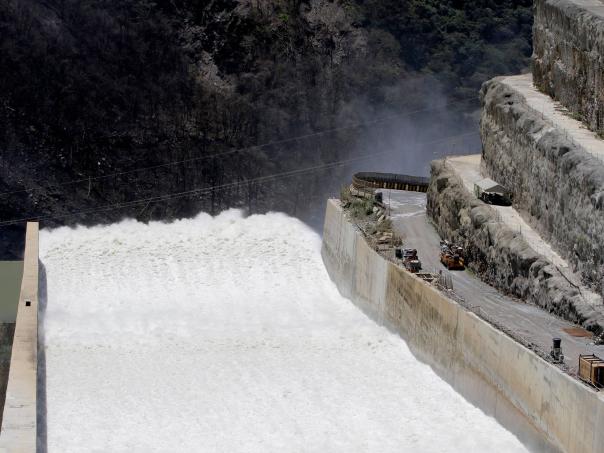

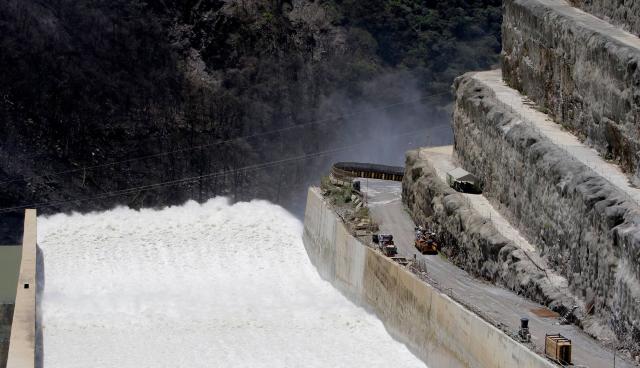

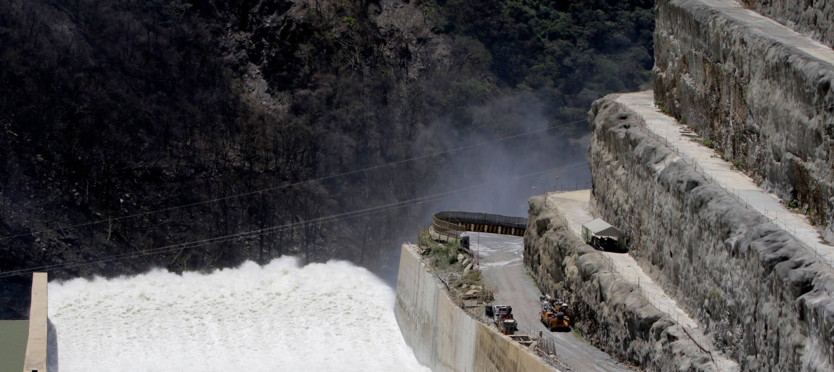

La presa tiene 225 metros de altura y 20 millones de metros cúbicos de volumen. EPM dice que por contingencia obras solo avanzaron un 8 % en el último año.

Foto:

JAIVER NIETO / CEET.

Por: Alejandro Mercado
22 de julio 2019 , 05:00 a.m.

"Aún nos quedan unos 30 meses de trabajo arduo". Con esas palabras, el gerente general de EPM, Jorge Londoño De la Cuesta, pidió el viernes pasado a los trabajadores de Hidroituango seguir con el ritmo de trabajo que les permitió sortear otro riesgo: la construcción de la presa.

Sin embargo, para llegar a la meta de que en 2021 esta megaobra comience a generar los primeros 300 de los 2400 megavatios de energía de su capacidad total (el 17% de la que genera Colombia), aún quedan varios retos por resolver.

John Maya Salazar, vicepresidente Negocios e ingeniería de EPM, explicó que la visión de la empresa es la siguiente: terminar la contingencia en un año, con fecha final del 30 de junio de este año, lo que ya sucedió. Luego otro año más para una etapa llamada estabilización, con fecha al 30 de junio del 2020.

Presa de Hidroituango

La presa, el vertedero y la casa de máquinas son los frentes de obra más importantes de una central hidroeléctrica.

Foto:

Cortesía EPM


Esta etapa incluye la estabilización del terreno en casa de máquinas, la terminación de la presa, subsanar las oquedades o vacíos en la montaña y taponar los túneles.

Luego del 30 de junio del 2020 al 30 de junio del 2021, será la fase del montaje de las máquinas, incluyendo las turbinas de generación.

Tras la culminación de la presa, el reto más inmediato es el taponamiento de dos túneles: uno es la galería auxiliar de desviación (gad), que fue la que se obstruyó el 28 de abril del 2018 ocasionando la contingencia. El otro, es el túnel derecho de desviación, que se destapó el 12 de mayo de ese mismo año generando una venida torrencial que se llevó parte de Puerto Valdivia.

El primero, es un túnel de 2.270 metros de longitud ubicado a 207 metros sobre el nivel del mar y que tiene dos compuertas de 300 toneladas que se afectaron por la presión del agua.

"En mayo de este año ya arreglamos y cerramos una y se comenzó a trabajar en la otra, donde vamos muy adelante y esperamos que en dos meses la estemos cerrando. Esta GAD tendrá un tapón de concreto macizo", contó Maya.

En mayo de este año ya arreglamos y cerramos una y se comenzó a trabajar en la otra, donde vamos muy adelante y esperamos que en dos meses la estemos cerrando

En cuanto al túnel derecho, explicó el directivo que están haciendo unas perforaciones para poder sacar agua de allí para que el caudal disminuya y poder hacer primero un pre-tapón y luego un tapón definitivo de concreto de 22 metros de diámetro.

Recordó Maya, que una vez se cortó el flujo de agua por casa de máquinas, las vibraciones en la montaña prácticamente disminuyeron por lo que esperan que no se presente un derrumbe como el que hay para llegar a esta zona y que no ha permitido el ingreso de maquinaria pesada.

Luis Alberto Sierra, coordinador del Centro de Monitoreo Técnico de Hidroutuango, lugar desde donde monitorean más de 500 variables de la central, dio un parte de tranquilidad sobre la estabilidad del macizo rocoso.

"Tenemos seis radares en casa de máquinas, zona de transformadores y la almenara, que monitorean, entre otras cosas,
los cambios subterráneos del macizo rocoso en tiempo real. Los niveles han estado estables", aseguró Sierra.

Así, las labores en casa de máquinas se enfocan en habilitar la entrada afectada por el derrumbe para que la maquinaria pueda entrar a realizar las labores de remoción de escombros.

Hidroituango

Así luce casa de máquinas, luego de ser cerrada tras varios meses inundada.

Foto:

Guillermo Ossa / EL TIEMPO

"Afortunadamente logramos sortear la primera parte. Los dos derrumbes grandes que había en la zona norte ya se trataron y esperamos que en máximo 20 días ya estemos entrando esa maquinaria", contó Maya.

Lo primero que se hará, una vez esto pase, es que se va a volver a llenar, como se hizo en algún momento, para determinar el estado de la bóveda y, de ser necesario, hacer los tratamientos que se requieran. Ya de ahí, se procede a comenzar a bajar todo el material que hay allí para la adecuación del espacio donde estarán las máquinas.

Cabe destacar, que EPM contrató un estudio patológico para determinar el estado de casa de máquinas, el cual está en manos de la firma canadiense Klohn Crippen Berger, que ya lo realizó y se espera que a finales de este mes o principios del otro ya estén entregando los resultados.

Un tercer reto constructivo son las oquedades o vacíos en la montaña. El primero que hallaron está entre los túneles de captación 1 y 2 y tiene 80 metros de alto por 20 de ancho y 20 de largo. Para rellenarlo, se estima que requerirán 55.000 metros cúbicos de material.

Maya indicó que ya está listo el diseño y la concepción de lo que allí se hará y también se comenzó a adecuar el sitio donde se va a bajar la maquinaria requerida. "Esperamos muy pronto comenzar a rellenar esta oquedad. Ya hicimos un trabajo similar en una oquedad que había bajo el balcón que mira a casa de máquinas", dijo.

Esperamos muy pronto comenzar a rellenar esta oquedad. Ya hicimos un trabajo similar en una oquedad que había bajo el balcón que mira a casa de máquinas

La última de estas cárcavas o vacíos, que está en la zona de la almenara, al lado de la casa de máquinas, se demorará más tiempo en ser reparada pues en esta se definió una nueva metodología que comenzará desde la parte superior.

Desde el comienzo de la contingencia, hace casi 15 meses, las obras en Hidroituango han tenido un avance del 8 por ciento para un estimado de 78 por ciento, pues de acuerdo con EPM, esta emergencia hizo que el desarrollo de la obra decayera del 86 al 70 por ciento.


ALEJANDRO MERCADO
ENVIADO ESPECIAL  EL TIEMPO
ITUANGO (ANTIOQUIA)

Descarga la app El Tiempo. Con ella puedes escoger los temas de tu interés y recibir notificaciones de las últimas noticias. Conócela acá
