Han retirado 355 toneladas de roca de casa de máquinas de Hidroituango

Han retirado 355 toneladas de roca de casa de máquinas de Hidroituango

Según EPM, se avanza en la segunda fase de desinundación y limpieza de este espacio.

Casa de Máquinas Hidroituango

EPM avanza en labores para desinundar el 'corazón' de Hidroituango

Foto:

Cortesía EPM

Por: Medellín
22 de marzo 2019 , 12:20 p.m.

Cerca de cumplir el primero de los tres meses en los que EPM planteó la desinundación y limpieza de casa de máquinas de Hidroituango, la empresa indicó que llegó a la segunda fase de esta tarea.

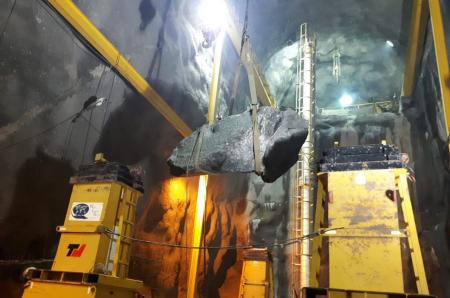

En esta caverna de 240 metros de longitud, 23 metros de ancho y 49 metros de altura (como un edificio de 17 pisos) que está inundada desde el pasado 10 de mayo, han retirado 355 toneladas de roca a la fecha.

Casa de Máquinas Hidroituango

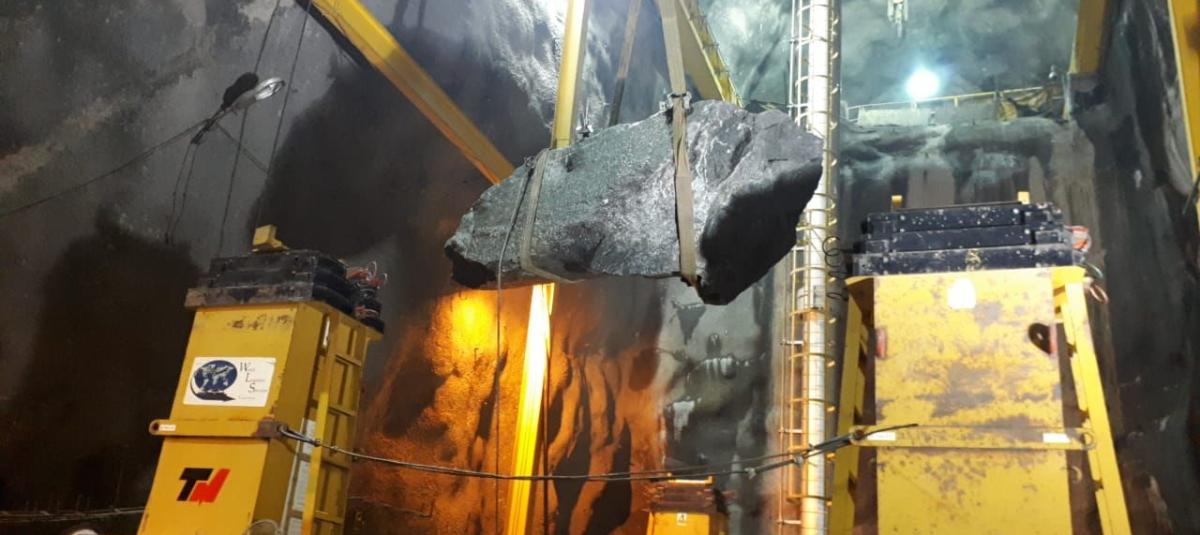

Según EPM, hay gran cantidad de roca, producto de los derrumbes en la montaña

Foto:

Cortesía EPM

Casa de Máquinas Hidroituango

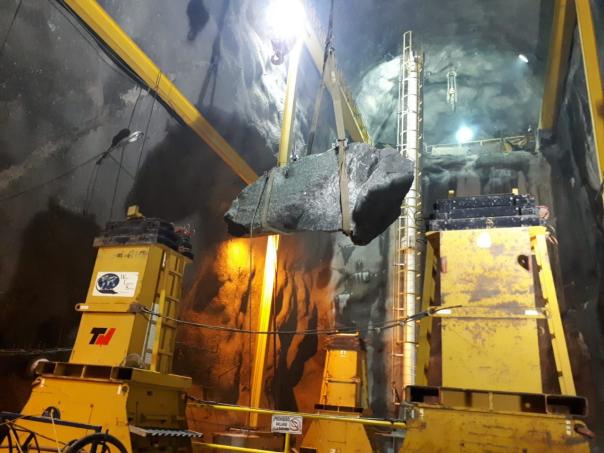

Se espera terminanr de desinundar este espacio en dos meses.

Foto:

Cortesía EPM

Casa de Máquinas Hidroituango

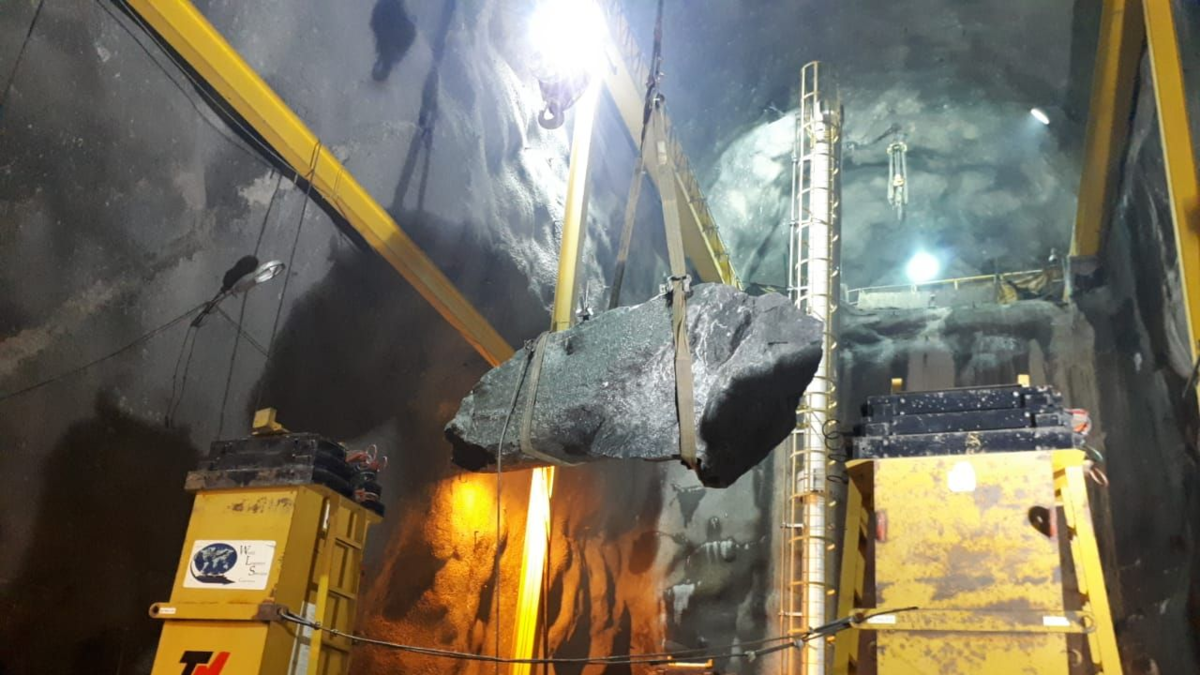

Con seis motobombas se desinundó la primera fase. Son tres

Foto:

Cortesía EPM

Casa de Máquinas Hidroituango

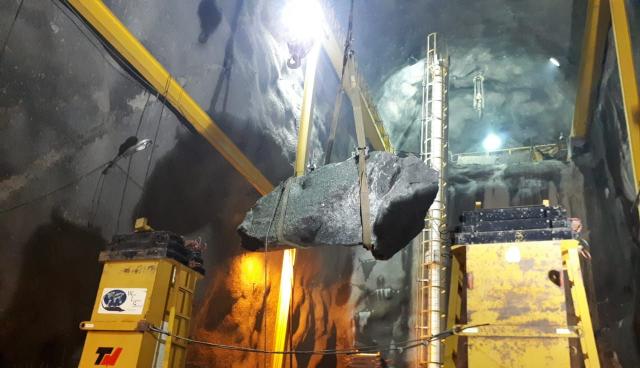

Las seis motobombas drenan 1,6 metros cúbicos por segundo de agua

Foto:

Cortesía EPM

Casa de Máquinas Hidroituango

EPM avanza en labores para desinundar el 'corazón' de Hidroituango

Foto:

Cortesía EPM

John Maya Salazar, vicepresidente Ejecutivo de Gestión de Negocios de EPM, manifestó que la meta es descender a los 197 metros sobre el nivel del mar y actualmente están en 208.

"La primera etapa de la desinundación era nivelarla con el río, algo que se logró en un tiempo más rápido de lo estimado utilizando seis motobombas. El segundo nivel está mucho más abajo y necesita otra estructura de bombas en las que tendremos que hacer una especie piscinas para pasar de una a otra usando otra estructura de motobombas", explicó el directivo.

Esta etapa podría durar hasta un mes. La última etapa, prosiguió, es la remoción de escombros y desechos.

Ya tenemos una idea mucho más clara del estado de casa de máquina. El techo, las vigas y el puente de grúas están bien

Una vez se habilite el acceso a casa de máquinas, se podrá ingresar maquinaria pesada para realizar las respectivas limpiezas reparaciones, tarea que podría tardar entre 6 y 8 meses, indicó Maya.

MEDELLÍN

Descarga la app El Tiempo. Con ella puedes escoger los temas de tu interés y recibir notificaciones de las últimas noticias. Conócela acá

Empodera tu conocimiento

Logo Boletin

Estás a un clic de recibir a diario la mejor información en tu correo. ¡Inscríbete!

*Inscripción exitosa.

*Este no es un correo electrónico válido.

*Debe aceptar los Términos y condiciones.

Logo Boletines

¡Felicidades! Tu inscripción ha sido exitosa.

Ya puedes ver los últimos contenidos de EL TIEMPO en tu bandeja de entrada

Sigue bajando para encontrar más contenido

CREA UNA CUENTA


¿Ya tienes cuenta? INGRESA

Llegaste al límite de contenidos del mes

Disfruta al máximo el contenido de EL TIEMPO DIGITAL de forma ilimitada. ¡Suscríbete ya!

Si ya eres suscriptor del impreso

actívate

* COP $900 / mes durante los dos primeros meses

Sabemos que te gusta estar siempre informado.

Crea una cuenta y podrás disfrutar de:

  • Acceso a boletines con las mejores noticias de actualidad.
  • Comentar las noticias que te interesan.
  • Guardar tus artículos favoritos.

Crea una cuenta y podrás disfrutar nuestro contenido desde cualquier dispositivo.
